외벽 미디어파사드, 12월 점등은 9월에 정한다

· 사진 9장 · (주)연우솔루션 시공·작성 · 브로슈어 PDF ↗

11월 셋째 주가 되면 길 건너 건물 외벽에 크리스마스 영상이 켜진다. 그걸 보고 전화를 거는 사장님이 많다. "우리 가게 벽에도 저거, 12월에 켤 수 있습니까."

외벽 미디어파사드, 12월 점등은 9월에 정한다 대표 현장 사진
현장 사진 9장 · 본문에서 크게 보기

프로젝트 개요

분야
LED전광판 — 옥외·실내 LED 전광판, 미디어파사드, 모듈·컨트롤러·구조물 설계와 시공
적용 디스플레이
옥외 LED 전광판 · 미디어파사드
구성 요소
CMS·스케줄 송출 · 원격 관제·제어 · 콘텐츠 제작 · 3D 모델링·설계 · LED 컨트롤러·송신카드 · 구조물·브라켓 보강 · 전원·배선·배관 · 매입·인테리어 공사
진행 단계
현장 실측 → 구성 제안·설계 → 제작·발주 → 설치·시공 → 시운전·인수 교육 → 운영·유지보수
작성
2026-09-22 · (주)연우솔루션 현장 기록
SYSTEM시스템 구성도 본문에 언급된 구성 요소
PROCESS프로젝트 진행 단계 본문에 언급된 단계 강조
  1. 1현장 실측
  2. 2구성 제안·설계
  3. 3제작·발주
  4. 4설치·시공
  5. 5시운전·인수 교육
  6. 6운영·유지보수

핵심 수치

1~2주

9월 말~10월 초, 현장 실측과 구조 검토 1~2주.

4~6주

10월 말 구청 허가 신청, 심의까지 4~6주.

3~4주

11월, 모듈 발주와 캐비닛 제작 3~4주, 설치와 시운전 1~2주.

10주

허가와 제작을 겹쳐 돌려도 짧게 잡아 10주, 여유 있게 12주다.

5,000니트

실외 LED는 한낮 가시성 때문에 5,000니트 이상으로 설계하는데, 밤에 그 밝기를 그대로 두면 맞은편 아파트에서 민원이 먼저 들어온다.

6m

P8로 가로 6m, 세로 3m를 구성하면 해상도는 750×375.

11월 셋째 주가 되면 길 건너 건물 외벽에 크리스마스 영상이 켜진다.

그걸 보고 전화를 거는 사장님이 많다.

"우리 가게 벽에도 저거, 12월에 켤 수 있습니까."

그때 시작하면 대개 1월에 불이 들어온다.

외벽 미디어파사드는 모니터를 사서 거는 일이 아니고, 허가와 구조물과 밤의 밝기까지 정해야 하는 공사다.

9월 하순인 지금이 연말 점등을 맞출 수 있는 마지막 출발선이다.

외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 1

12월 1일 점등은 9월 실측에서 시작된다

미디어파사드는 주문하고 걸면 끝나는 장비가 아니다.

외벽에 철골을 세우고, 실외 LED 모듈을 제작하고, 허가를 받아야 불이 들어온다.

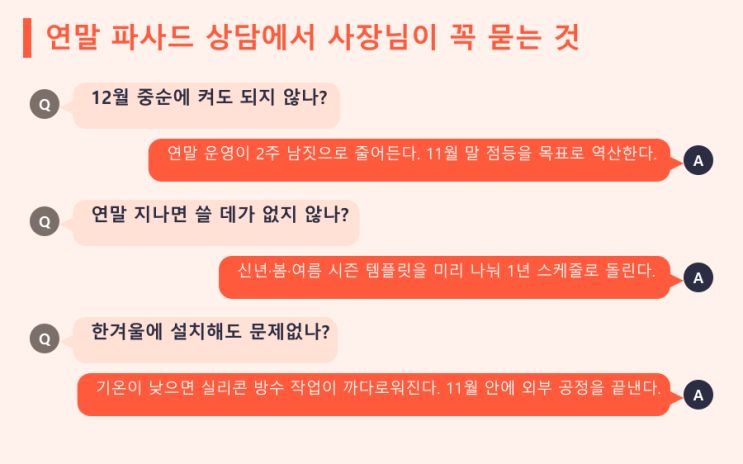

12월 1일 점등을 기준으로 거꾸로 세어보면 일정은 이렇다.

9월 말~10월 초, 현장 실측과 구조 검토 1~2주.

10월 중, 구성 제안·도면·구조 검토서 1~2주.

10월 말 구청 허가 신청, 심의까지 4~6주.

11월, 모듈 발주와 캐비닛 제작 3~4주, 설치와 시운전 1~2주.

허가와 제작을 겹쳐 돌려도 짧게 잡아 10주, 여유 있게 12주다.

이번 주에 실측 날짜를 잡아야 연말 대목에 맞는다.

"외벽의 12월은 9월에 시작된다."

실측 날에는 벽면 폭과 높이만 재지 않는다.

외장 마감이 석재인지, 드라이비트인지, 커튼월인지에 따라 앵커를 박을 수 있는 자리가 달라진다.

분전반에서 외벽까지의 전원 인출 거리, 컨트롤러를 옥상에 둘지 실내에 둘지, 길 건너 가장 먼 시야 지점까지의 거리도 같이 잰다.

그 거리가 픽셀피치를 정하고, 픽셀피치가 견적의 절반을 정한다.

외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 2
외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 3

2. 자유표시구역이 아니면, 허가와 빛공해 기준이 일정을 쥔다

건물 외벽에 거는 영상은 간판이 아니라 디지털광고물로 본다.

옥외광고물 자유표시구역으로 지정된 몇몇 지역을 빼면, 관할 구청 허가와 옥외광고심의위원회 심의를 거친다.

심의는 대개 한 달에 한 번 열린다.

서류 보완 요청이 한 번 오면 점등일이 한 달 밀린다는 뜻이다.

여기에 빛공해 기준이 겹친다.

지자체는 조명환경관리구역을 정해 두고, 구역 종별로 광고조명의 휘도 상한과 소등 시각을 따로 둔다.

실외 LED는 한낮 가시성 때문에 5,000니트 이상으로 설계하는데, 밤에 그 밝기를 그대로 두면 맞은편 아파트에서 민원이 먼저 들어온다.

고양시처럼 상업지구 바로 뒤에 주거지가 붙은 곳이라면 더 그렇다.

"허가 도면에는 밤의 밝기까지 그려 넣는다."

그래서 서류를 꾸릴 때부터 밝기 계획이 들어간다.

조도센서로 해 질 녘 자동 감광, 22시 이후 단계 감광이나 소등 스케줄, 영상 전환 속도 같은 운영 조건을 서류에 함께 적는다.

기본 서류는 설치 위치도, 입면도, 구조 검토서, 건물주 동의서다.

임차 매장이라면 건물주 동의서가 가장 늦게 나오는 서류가 되기 쉽다.

실측 전에 이것부터 받아두면 2주가 줄어든다.

외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 4
외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 5

3. 벽에 거느냐, 유리 안에 붙이느냐가 견적을 가른다

외벽을 화면으로 쓰는 방식은 크게 두 가지다.

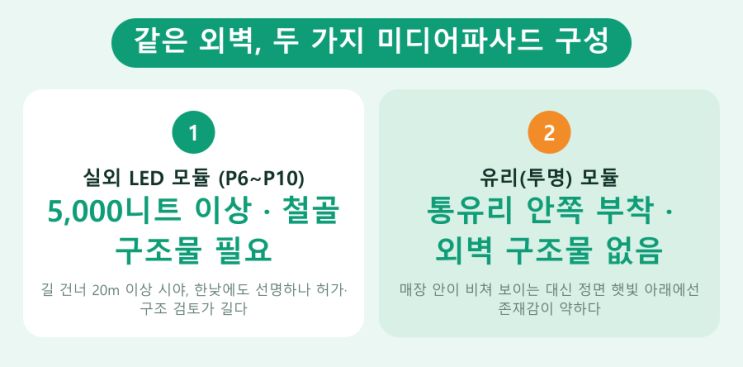

벽에 철골을 세우고 실외 LED 모듈을 거는 방식, 그리고 통유리 안쪽에 유리(투명) 모듈을 붙이는 방식.

상가 외벽에서 가장 흔한 건 실외 모듈이다.

길 건너 20~30m에서 보는 벽이라면 P6~P8, 더 멀리서 보는 건물 상단이면 P10이 기준이 된다.

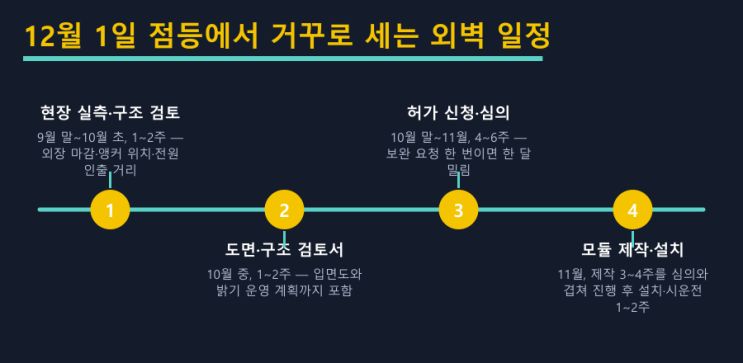

P8로 가로 6m, 세로 3m를 구성하면 해상도는 750×375.

Full HD 영상을 그대로 넣으면 글자가 뭉개진다.

콘텐츠를 처음부터 이 해상도에 맞춰 만들어야 하는 이유다.

실외 캐비닛은 방수 IP65 이상, 무게는 ㎡당 30kg 안팎이고 철골 구조물이 더해진다.

평균 소비전력은 ㎡당 250~350W, 최대치는 그 두 배를 넘는다.

18㎡면 분전반에 전용 회로를 따로 빼야 하는 규모다.

"거리와 해, 그리고 벽의 마감이 방식을 고른다."

통유리 매장이라면 유리 모듈이 답이 될 때가 있다.

실내에 붙이니 외벽 구조물과 고소 작업이 필요 없고, 투과율이 높아 낮에도 매장 안이 가려지지 않는다.

대신 실외 모듈보다 밝기가 낮아, 한낮 정면으로 드는 햇빛 아래에서는 존재감이 줄어든다.

어느 쪽이든 실측 때 해가 드는 방향부터 본다.

외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 6
외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 7

4. 연말에 켜고 1월에 꺼지는 파사드가 되지 않으려면

연말 파사드가 실패하는 장면은 대개 비슷하다.

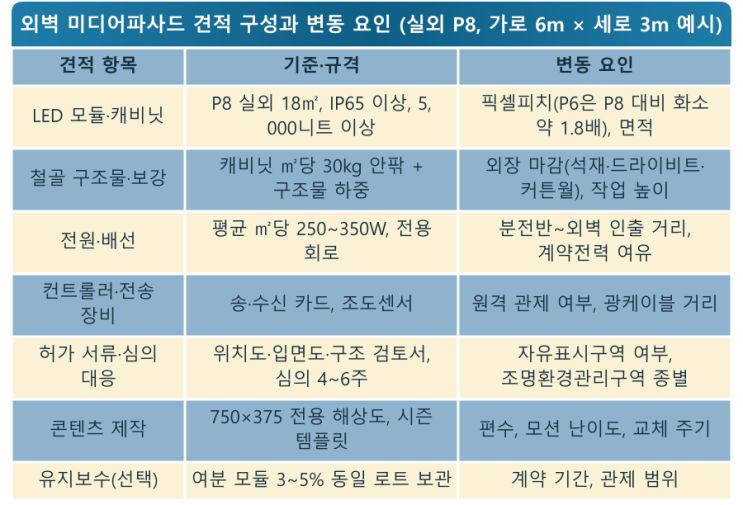

12월 20일에야 불이 들어와 연말 운영이 열흘 남짓으로 끝나는 경우.

콘텐츠를 Full HD로 받아 750×375 화면에서 로고가 깨지는 경우.

1월 한파에 결로로 모듈 한 줄이 꺼지는데, 시공한 곳과 연락이 닿지 않는 경우.

첫째는 일정, 둘째는 해상도 확정 순서, 셋째는 인계 구조의 문제다.

콘텐츠는 모듈 발주와 동시에 해상도를 확정하고 3~4주 앞서 만든다.

크리스마스 버전과 신년 버전을 템플릿으로 나눠두면 1월 1일 0시에 스케줄로 바뀐다.

여분 모듈은 전체의 3~5%를 같은 생산 로트로 받아 보관한다. 로트가 다르면 교체한 자리만 색이 튄다.

컨트롤러에 원격 관제를 붙이면 모듈 이상과 통신 끊김이 알림으로 먼저 온다.

"켜는 날보다 1월이 더 중요하다."

(주)연우솔루션은 실외·유리 모듈과 LED 컨트롤러·전송 장비, 파사드 콘텐츠, CMS와 관제 프로그램을 한 회사에서 한다.

설치한 사람이 AS를 받고, 콘텐츠를 만든 사람이 스케줄을 건다.

서울세관, 서강대학교, 대치동 자이 모델하우스 같은 관공서·대학·모델하우스 현장에서 해온 방식 그대로, 전국 어디든 직접 시공하고 전담 AS로 이어간다.

외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 8
외벽 미디어파사드, 12월 점등은 9월에 정한다 — LED전광판 현장 사진 9

외벽 화면은 켜지는 순간부터 동네 풍경의 일부가 된다.

그래서 (주)연우솔루션은 화려한 첫날보다 허가 서류 한 장, 밤 10시의 밝기, 1월의 모듈 한 줄을 먼저 챙긴다.

여성기업인 (주)연우솔루션은 하드웨어와 프로그램, 콘텐츠를 한 창구에서 맡아, 점등 이후에도 같은 담당자가 계속 본다.

외벽 정면 사진, 벽면 폭·높이, 길 건너 가장 먼 시야 지점까지의 거리, 건물주 동의 여부. 이 네 가지만 준비해 연락하면 현장 실측 날짜부터 잡는다.
