9월 말, 리조트 로비는 아직 비수기의 속도로 움직인다. 체크인 카운터 앞에는 두세 팀뿐이고, 카운터 뒤 대리석 벽은 몇 년째 비어 있다. 그런데 12월 둘째 주에 스키 시즌이 열리면 금요일 오후 3시, 같은 로비에 체크인 줄이 서른 팀을 넘긴다.

리조트 비디오월 10월 vs 11월 발주 대표 현장 사진
현장 사진 9장 · 본문에서 크게 보기

프로젝트 개요

분야
LED전광판 — 옥외·실내 LED 전광판, 미디어파사드, 모듈·컨트롤러·구조물 설계와 시공
적용 디스플레이
실내 LED 전광판 · 멀티비전·비디오월 · DID·사이니지 모니터
구성 요소
CMS·스케줄 송출 · 원격 관제·제어 · 콘텐츠 제작 · 3D 모델링·설계 · LED 컨트롤러·송신카드 · 미디어 플레이어·셋탑 · 구조물·브라켓 보강 · 전원·배선·배관
진행 단계
현장 실측 → 구성 제안·설계 → 제작·발주 → 설치·시공 → 운영·유지보수
작성
2026-09-23 · (주)연우솔루션 현장 기록
SIZE본문에 언급된 화면 크기
55인치
SYSTEM시스템 구성도 본문에 언급된 구성 요소
PROCESS프로젝트 진행 단계 본문에 언급된 단계 강조
  1. 1현장 실측
  2. 2구성 제안·설계
  3. 3제작·발주
  4. 4설치·시공
  5. 5시운전·인수 교육
  6. 6운영·유지보수

핵심 수치

10~15분

체크인을 기다리는 10~15분 동안 줄 선 가족이 계속 마주 보는 벽이다.

55인치

55인치 비디오월 패널을 4×3으로 쌓으면 폭 약 4.84m, 높이 약 2.04m가 나온다.

500니트

패널 사이 이음매는 0.88mm급, 밝기는 500니트 안팎이다.

1주

여기에 견적·계약 1주, 구성 제안과 도면 1~2주, 현장 실측 1주를 더하면 모두 10~12주다.

3주

9월 말에 시작한 현장은 3주 가까이 콘텐츠를 돌려 보고 개장을 맞는다.

2~3일

야간 작업이 2~3일 이어지면 그만큼 인건비가 견적에 반영된다.

9월 말, 리조트 로비는 아직 비수기의 속도로 움직인다.

체크인 카운터 앞에는 두세 팀뿐이고, 카운터 뒤 대리석 벽은 몇 년째 비어 있다.

그런데 12월 둘째 주에 스키 시즌이 열리면 금요일 오후 3시, 같은 로비에 체크인 줄이 서른 팀을 넘긴다.

그 벽에 비디오월을 걸겠다는 결정은 대개 11월에 나온다.

하지만 성수기 첫 주말에 제대로 돌아가는 화면은 그보다 훨씬 앞서 정해진다.

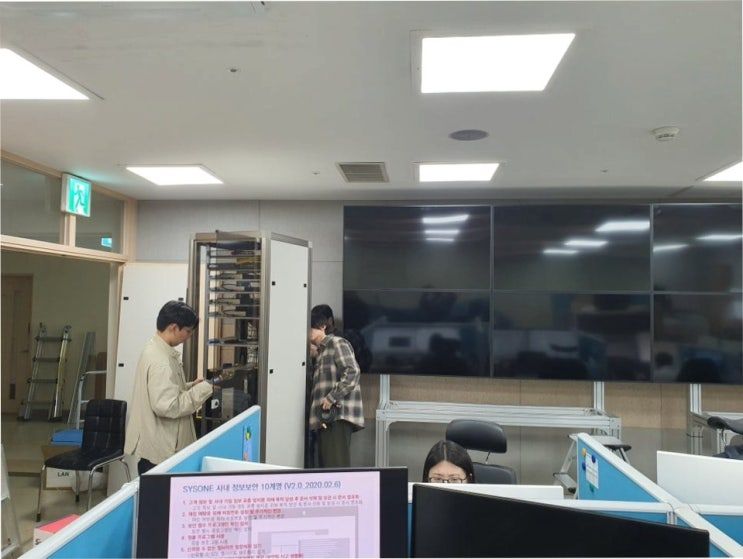

리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 1

체크인 줄 서른 팀이 보는 벽, 비디오월과 실내 LED가 갈리는 지점

리조트 로비 화면은 지나가면서 보는 화면이 아니다.

체크인을 기다리는 10~15분 동안 줄 선 가족이 계속 마주 보는 벽이다.

그래서 카운터 뒤 벽 하나를 두고 가장 먼저 정할 것은 방식이다.

55인치 비디오월 패널을 4×3으로 쌓으면 폭 약 4.84m, 높이 약 2.04m가 나온다.

패널 사이 이음매는 0.88mm급, 밝기는 500니트 안팎이다.

패널 한 장이 FHD라서 전체 해상도는 7680×3240 픽셀이 된다.

줄 맨 끝에서 카운터까지 8~10m라면 이 이음매는 거의 보이지 않는다.

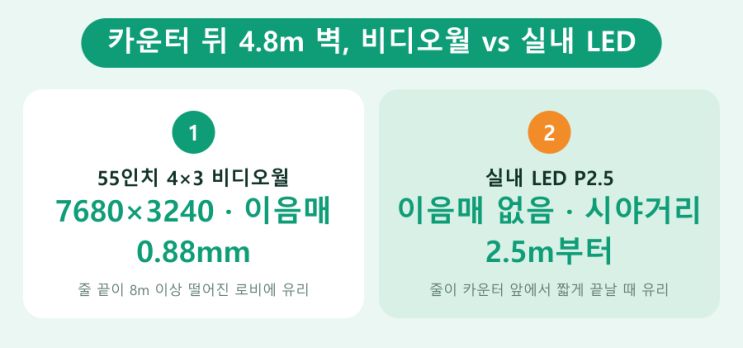

반대로 줄이 카운터 앞 2~3m에서 끝나고, 슬로프 전경처럼 화면을 가로지르는 영상을 주로 튼다면 실내 LED 모듈 P2.5가 맞다.

같은 폭 4.8m에 이음매가 없고, 권장 시야거리는 약 2.5m부터다.

다만 같은 면적이면 LED 견적이 대체로 더 높고, 모듈 정비를 앞에서 할지 뒤에서 할지 벽 구조에 맞춰 정해야 한다.

천창이 있는 로비라면 따질 게 하나 더 있다.

오후 2~4시에 햇빛이 벽에 바로 떨어지는 자리라면 500니트 비디오월은 화면이 뿌옇게 뜬다.

이럴 때는 700니트급 고휘도 패널로 올릴지, 벽 위치를 한 칸 옮길지를 실측하는 날 함께 본다.

“줄 맨 뒤에 선 가족이 보는 화면이 기준이다.”
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 2
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 3

2. 12월 둘째 주 개장일에서 거꾸로 세면, 9월 말이 첫 칸이다

스키 시즌이 열리는 12월 둘째 주를 기준으로 날짜를 거꾸로 세어 본다.

마지막 2주는 비워 둔다.

화면을 켜 놓고 연말 콘텐츠를 실제로 돌려 보는 시험 운영 기간이다.

그 앞 1주가 야간 설치와 캘리브레이션, 또 그 앞 1주가 벽 보강과 배선 매립이다.

가장 크게 흔들리는 칸은 패널과 브래킷 수급이다.

평소에는 2주면 들어오던 물량이 10~11월에는 3주까지 늘어난다.

연말을 앞두고 상업시설과 관공서 발주가 한꺼번에 몰리기 때문이다.

여기에 견적·계약 1주, 구성 제안과 도면 1~2주, 현장 실측 1주를 더하면 모두 10~12주다.

12월 둘째 주에서 12주를 빼면 9월 넷째 주가 나온다.

바로 지금이다.

발주가 늦어지면 공정보다 시험 운영 기간이 먼저 줄어든다.

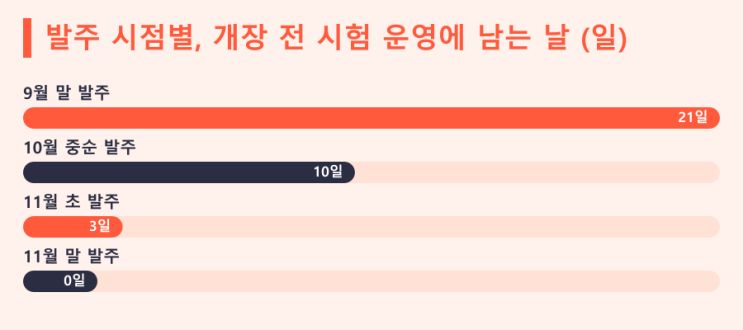

9월 말에 시작한 현장은 3주 가까이 콘텐츠를 돌려 보고 개장을 맞는다.

11월 초에 시작하면 사흘이 남고, 11월 말이면 개장 당일 아침에 화면을 처음 켠다.

첫 주말에 자막이 잘리거나 한 면만 색이 다르게 뜨면, 그걸 고치는 일이 성수기 한가운데로 밀린다.

“성수기에 화면을 처음 켜면, 고치는 것도 성수기에 한다.”
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 4
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 5

3. 리조트 로비 견적서, 금액이 갈리는 줄은 벽과 시간이다

견적서 항목 자체는 단순하다.

디스플레이 본체, 브래킷·구조물·보강, 전원·배선 매립, 전송 장비·컨트롤러, 시공비, 콘텐츠 제작, 그리고 선택 항목인 유지보수다.

리조트 로비에서 금액이 크게 움직이는 곳은 대부분 보강과 시공비다.

로비 벽은 대개 대리석이나 화강석으로 마감돼 있다.

55인치 패널 한 장이 15kg 안팎이라, 브래킷까지 더하면 12면에 250kg 가까운 하중이 벽에 걸린다.

석재 두께와 그 뒤 구조체가 콘크리트인지 경량 벽체인지에 따라 앵커 방식이 정해지고, 경량 벽체라면 스틸 프레임 보강이 따로 붙는다.

시공비는 작업 시간대가 좌우한다.

영업 중인 로비는 낮에 막을 수 없어서, 체크인이 끝난 밤 11시 이후 야간 작업이 기본이다.

야간 작업이 2~3일 이어지면 그만큼 인건비가 견적에 반영된다.

배선은 전원 위치가 결정한다.

12면을 최대로 켜면 소비전력이 2kW 안팎까지 올라가므로 전용 회로를 따로 빼는 편이 안전하다. 분전반에서 벽까지 멀수록 매립 비용도 늘어난다.

콘텐츠는 시즌별로 몇 벌이 필요한지에 따라 달라진다.

크리스마스, 연말 카운트다운, 신년, 스키 패키지 안내까지 네 벌이면 제작비도 네 벌분이 된다.

리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 6
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 7

4. 연말 프로모션 화면이 멈추는 건, 대개 설치가 끝난 뒤의 일이다

성수기 로비 화면은 설치 당일보다 그 뒤에 더 자주 문제를 일으킨다.

현장에서 가장 흔히 보는 실패는 세 가지다.

첫째, 한 면만 색이 달라 보이는 비디오월.

패널 입고 시기가 다르면 같은 흰색도 미묘하게 어긋난다. 설치 뒤 12면을 한 번에 맞추는 캘리브레이션을 건너뛰면 개장 첫날부터 그 한 면이 눈에 걸린다.

둘째, 전송 장비와 플레이어를 카운터 아래 밀폐 수납장에 넣는 경우.

겨울 로비는 난방이 강해서 환기구 없는 수납장 안은 금방 과열되고, 12월 저녁에 화면이 멎는다.

셋째, 크리스마스이브에 화면이 꺼졌는데 AS 연락이 며칠 뒤에야 닿는 경우다.

그래서 (주)연우솔루션은 원격 관제로 장애를 먼저 확인하고, 전담 AS 인력이 전국 어디든 출장한다.

연말 프로모션 전환도 사람 손에 맡기지 않는다.

12월 24일 18시 크리스마스 화면, 31일 23시 카운트다운, 1월 1일 0시 신년 인사가 CMS 예약으로 제시간에 넘어간다.

하드웨어와 프로그램, 콘텐츠를 한 회사가 함께 맡기 때문에 설치 뒤 연동과 콘텐츠 교체까지 한 창구에서 처리된다.

삼성 정품 사이니지로 서울 상공회의소, 서울세관, 대치동 자이 모델하우스 같은 로비를 직접 시공해 온 방식 그대로다.

리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 8
리조트 비디오월 10월 vs 11월 발주 — LED전광판 현장 사진 9

리조트의 겨울은 짧다.

그리고 그 몇 주에 한 해 매출이 몰린다.

그래서 (주)연우솔루션은 화면을 거는 날보다 개장일 아침을 먼저 달력에 적고, 거기서 거꾸로 일정을 짠다.

실측부터 시공, 콘텐츠와 CMS, 성수기 AS까지 한 팀이 끝까지 맡는다.

로비 벽면 사진, 벽 폭과 높이, 체크인 줄 맨 끝에서 벽까지 거리, 천창과 유리창 위치, 그리고 성수기 개장일.

이 다섯 가지를 준비해 연락하면 현장 실측 일정부터 잡는다.
